铆足干劲抢工期、重质高效赶进度,为涟钢冷轧硅钢项目顺利投产保驾护航

供稿来源:薄板公司 作者:王程、刘方哲 发布时间:2023-07-24

铆足干劲抢工期    重质高效赶进度

为涟钢冷轧硅钢项目顺利投产保驾护航

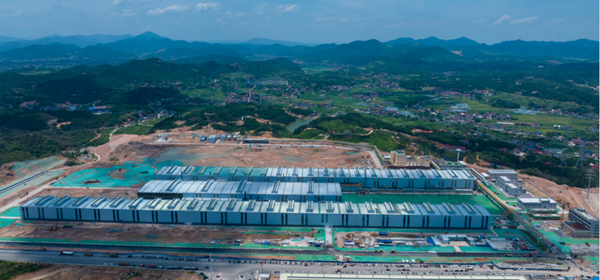

640 (6).png

2022年5月,涟钢冷轧硅钢项目正式落户娄底经济技术开发区硅钢产业园,总投资90亿元,产能120万吨。该项目是助推娄底“材料谷”崛起的高精尖项目,已跻身2023年湖南省十大产业项目,将分两期四步实施,计划2025年5月全部建成。其中第一期第一步工程将于2023年7月底顺利投产。该项目区域内的三通一平等基础工程建设工作由娄底华菱薄板产业园开发建设有限公司(以下简称“华菱薄板公司”)全面负责,自项目落地以来,华菱薄板公司组织施工单位铆足干劲抢工期、重质高效赶进度,始终以饱满的工作热情和一干到底的工作态度奋战在第一线,为项目一期在预定时间顺利建成投产保驾护航。

一 快速完成土地平基,及时交付企业建设

为确保涟钢冷轧硅钢项目用地需要,华菱薄板公司科学组织,合理调配,实行日计划日调度,克服重重困难,缩短施工间歇,倒排工期,夜以继日施工不停歇;积极推动征迁,主动协调征迁腾地,抢抓有利天气,土方开挖化整为零、见缝插针,做到协调好一处,平基完一处,短时间内便高效完成项目急需的一期产线和公辅设施场地平基任务。

二 加速推进路网建设,保质保量精心施工

一是及时拉通了创新四街(华星路-耀春路)改扩建工程,保障项目物流通道畅通;二是不到两个月时间便完成了耀春路北段路基填筑,为220KV杆线迁移创造条件;三是同步完成华星路(创新四街-北二环)道路60%以上路基填筑工程量和北二环辅(耀春路-华星路)道路基填筑,全面保障项目一期区域建设需求。

三 全力保障能源介质,满足项目建设需求

一是为项目开工建设提供有力保障,在2022年6月陆续完成了项目区域内临时用水用电配套工作;二是根据项目生产建设需求,自2023年4月以来,不到一个月时间便配合完成了项目自来水主管敷设,同时组织施工队伍,加班加点,昼夜奋战,保质保量的完成了220KV隧道施工并及时送电,全面解决了项目生产建设急需的用水用电问题。

6月30日上午,涟钢举行了电磁材料有限公司无取向硅钢成品首卷、首发仪式,标志着涟钢冷轧硅钢项目一期一步连退线顺利投产。华菱薄板公司以锲而不舍的实干精神继续刷新着经开区重大项目建设的“加速度”,得到了区管委会和涟钢集团的一致好评。下阶段,公司将围绕涟钢冷轧硅钢项目二期建设开足马力,接续奋斗,为项目早日达产达效再立新功,为加快推进中部地区“材料谷”建设贡献力量!
